築古マンションスケルトンリフォーム

京都市マンション H様邸

目的別|すべて

築古マンションスケルトンリフォーム

築古マンションのスケルトンリフォームが始まります!

2DK(30㎡)をワンルームにします。スケルトン解体し、躯体状態にしてから専有部のすべての配管・配線を新しくし、

現代の生活スタイルに合ったリノベーションを行います。全く別物になるのが楽しみです!!

画像

解体前(6畳和室-1)

画像

解体前(6畳和室-2)





画像

解体前(DK)

画像

解体前(浴室)



建築中レポート

1. 2024年08月25日
工事前写真(DKから和室2室)

工事前写真(DKから和室2室)

2DK(30㎡)築古マンションのスケルトンリフォームが始まります。
2DKからワンルームへ。現代の生活様式に合った設備になるのはもちろんのこと、専有部の配管・配線を一新します!

2. 2024年08月25日
工事前写真(6畳和室-1)

工事前写真(6畳和室-1)

年季の入った和室

3. 2024年08月25日
工事前写真(6畳和室-2)

工事前写真(6畳和室-2)

4. 2024年08月25日
工事前写真(DK・玄関)

工事前写真(DK・玄関)

5. 2024年08月25日
工事前写真(浴室)

工事前写真(浴室)

ハーフユニット在来工法の浴室です。ユニットバスに変わります。

6. 2024年08月26日
解体前設備離脱作業

解体前設備離脱作業

解体が始まる前に、電気屋さん、空調屋さん、水道設備屋さんが、古い設備を殺してサクサク解体が進められるように下ごしらえします。エアコンの撤去が始まりました。

7. 2024年08月26日
電気配線の整理

電気配線の整理

古い配線は切断して整理します。
工事用に使える仮設のコンセントだけにします。

8. 2024年08月26日
水道止水

水道止水

浴室の蛇口も撤去しました。

9. 2024年08月27日
解体初日

解体初日

和室2部屋の間の壁がなくなり、畳を撤去して畳下の床下地も解体され、床スラブが見えてきました。ガス配管が通っていました。
天井も半分解体されました。

10. 2024年08月27日
解体初日

解体初日

今日はここまでです。

11. 2024年08月28日
解体二日目

解体二日目

こちらのマンションではアスベスト調査で浴室とトイレの天井に含有が判明しましたので、しっかり養生してその部分の解体を行います。

12. 2024年08月28日
解体二日目

解体二日目

天井ボードを落として、内部の換気ダクト配管や上の階の排水管が見えてきました。
古いマンションでは上の階の配管が下の階の天井の中を通っていることがよくあります。

13. 2024年08月29日
解体三日目

解体三日目

水廻りのブロック壁のはつりです。
これがなかなか手こずっております(>_<)

14. 2024年08月29日
解体三日目

解体三日目

H様、西側の解体は終わりました。
解体前は真ん中の梁の高さが天井の高さでしたが、ダクト配管以外のところはもっと天井高く出来るなーとか考えながら現場を見ています。
明日は大工さんと水道設備屋さんと現場で打ち合わせ。新しく引き直す排水管の経路や、床の高さなどを決めて行きます。

15. 2024年08月30日
解体四日目

解体四日目

目標の三日では終わりませんでしたが、作戦会議の始まりです。ユニットバス組立職人さんと、水道設備屋さんと排水の経路を打ち合わせ。床のレベル高さ問題は自社大工も入って行います。

16. 2024年08月30日
解体完了

解体完了

17. 2024年08月30日
解体完了

解体完了

18. 2024年08月30日
解体完了

解体完了

元々の玄関からDKエリアは床スラブが高く、元和室側は床下がありました。
手前を床組みして、フラットになるようにしていきます。

19. 2024年08月31日
墨出し

墨出し

図面の情報を原寸大で現場に書き出していく作業です。自社大工の酒井棟梁の指示のもと、大工見習いの大西さんが頑張っています。

20. 2024年08月31日
材料搬入

材料搬入

新しく貼る壁の下地材や石膏ボードが運び込まれました。

21. 2024年09月05日
エアコンスリーブコア開け

エアコンスリーブコア開け

こちらのマンションでは、申請をしてエアコンスリーブ穴を開ける許可を頂いているので、解体後の早い段階で開けて行きます。
まず、鉄筋調査をして,,,

22. 2024年09月05日
コア開け中

コア開け中

なかなか経験出来ない施工現場です。
ものの5分程で貫通!

23. 2024年09月05日
コア開け

コア開け

24. 2024年09月05日
天井木下地組み

天井木下地組み

天井から始まります。
墨出しした通りの高さに下地を組んでいきます。

25. 2024年09月05日
下地組み

下地組み

壁下地も始まりました。今日はここまで。

26. 2024年09月06日
天井下地どんどん進みます

天井下地どんどん進みます

玄関・トイレ側の天井下地も出来てきました。
H様、結局トイレ裏のブロックも解体したんです。
靴収納の所が広くなりますよ!✌︎('ω'✌︎ )

27. 2024年09月07日
洗面台ブースの壁

洗面台ブースの壁

洗面台ブースの両側袖壁の位置出し中

28. 2024年09月07日
さよならする配管

さよならする配管

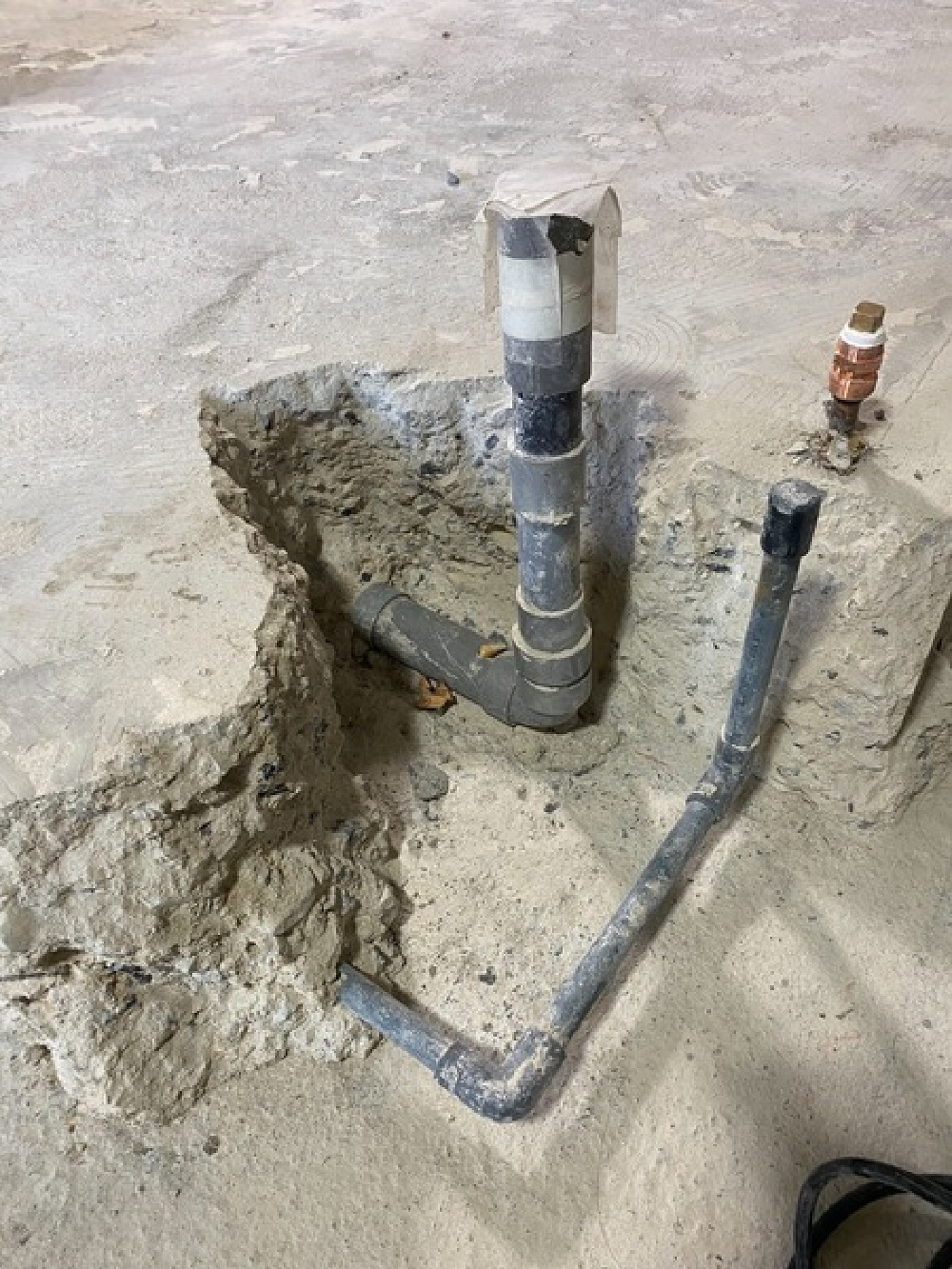

古い埋設配管(給水・給湯)はさよならし、新しい配管を引き直します。排水管は埋設部分以外の変えられる所から新しくします。
ここは元々洗面でした。排水位置が変わるので、少しハツリました。

29. 2024年09月07日
さよならする配管

さよならする配管

こちらは元キッチン。
銅管を使い続けるのは不安ですもんね。長いことご苦労様でした(^^)/~~~

30. 2024年09月09日
床レベル決めと際根太(きわねだ)

床レベル決めと際根太(きわねだ)

水廻り側とフラット床になるように床のレベルを決め、二重床の壁際に床を支える補強のための際根太を仕込んでいきます。

31. 2024年09月09日
床レベル決め

床レベル決め

洗面台ブースも完了。床の下地を全面に施工する前に、床下に仕込んでおかないといけない給水・給湯管や排水管がありますので、明日は水道設備屋さんが入ってきます!

32. 2024年09月10日
新設給水管

新設給水管

引き直し新設給水管の始まりは水道メーターボックスからです。新しく配管を通したところは壁を付加して隠蔽されます。

33. 2024年09月10日
新設給水配管

新設給水配管

あっちが外水栓用。こっちがお風呂・洗濯機用などの水栓用。H様は想像がつきますよね!(^ー^)

34. 2024年09月10日
二重床組み

二重床組み

同時に二重床組みも進んでいます。指示足で高さ調整し、パーチクルボードを貼って行きます。

35. 2024年09月10日
二重床組み

二重床組み

今日はここまで(パーチクルボード貼り)出来ました。これに合板を捨て貼りしてから仕上げのフローリングを貼ることになります。

36. 2024年09月11日
窓枠組立

窓枠組立

床の捨て貼り合板も完了しています。今日は窓のサッシ枠を組んでいます。

37. 2024年09月11日
窓枠設置完了

窓枠設置完了

東側の窓枠が出来上がりました。
天井に一筋貼ってあるのはここに取り付くアイアンハンガーパイプの補強です。

38. 2024年09月11日
電線の仕込み

電線の仕込み

電気屋さんも入ってきました。新しい配線をドンドン通して行きます。換気扇のダクト配管も変えられるところから新しくします。

39. 2024年09月12日
排水管仕込み

排水管仕込み

給湯管(ピンク)と排水管が引き直されました。
洗面台ブースです。

40. 2024年09月12日
天井下地補強

天井下地補強

天井にロールスクリーンを付ける場所には天井補強を入れます。

41. 2024年09月12日
天井ボード貼り

天井ボード貼り

必要な電気配線が仕込み終わったので、天井ボードも貼って行きます。

42. 2024年09月12日
天井点検口

天井点検口

居室側の天井ボード貼りは完成。今日はここまで。

43. 2024年09月13日
新設給水管のスタート

新設給水管のスタート

ここから引きます。

44. 2024年09月14日
玄関間仕切り

玄関間仕切り

手前がキッチンエリアです。
スケスケ状態に見えるのは今だけで、ボードが貼られるとこの景色はもう2度と見れません。

45. 2024年09月17日
キッチンエリア

キッチンエリア

壁も綺麗に貼り直します。

46. 2024年09月17日
キッチンエリア

キッチンエリア

キッチンサイドのボード貼り完成。
キッチンの正面になる部分は吊り戸棚やレンジフードが取り付くので、壁は補強壁です。

47. 2024年09月17日
玄関通路とキッチンを隔てる間仕切り壁

玄関通路とキッチンを隔てる間仕切り壁

以前は玄関開けたらすぐDKでした。
この壁が目隠しとゾーン分けの役割を果たします。

48. 2024年09月18日
UBと洗濯機置き場の仕込み

UBと洗濯機置き場の仕込み

49. 2024年09月18日

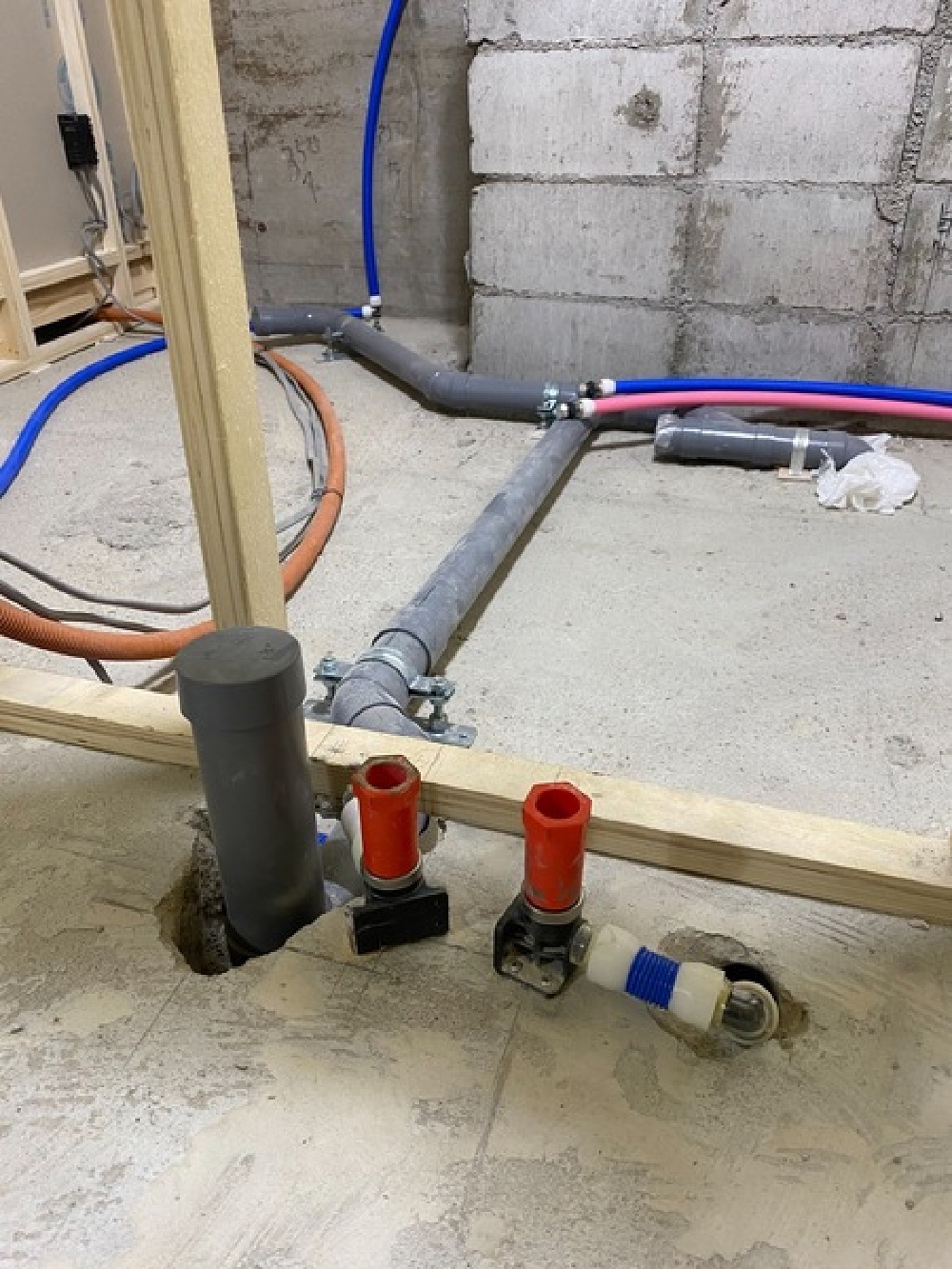

給排水仕込み

給排水仕込み

こっちがキッチンで、あっちがUBです。

50. 2024年09月18日
コンセントの仕込み

コンセントの仕込み

ご指定の場所に仕込んで行きます。
左の二つはキッチンカップボードのカウンター上。右の高い方は冷蔵庫用です。

51. 2024年09月19日
脱衣場の床下地組み

脱衣場の床下地組み

省スペースですが、以前はなかった脱衣場と、洗濯機置き場になるところです。
明日は現場お休み。明後日はいよいよユニットバスの組み立てです!

52. 2024年09月21日
ユニットバス組み立て

ユニットバス組み立て

床レベルを決めて、床バン設置の最中です。

53. 2024年09月21日
ユニットバス組み立て

ユニットバス組み立て

夕方には組み立て完成!

54. 2024年09月24日
脱衣場

脱衣場

天井ボードが貼れました。
左の壁には棚板が取り付くので、指定の高さに補強を入れています。
その下のベニヤは、この辺りにバスタオル掛けなどの金具が付いてもいいように入れておきました。

55. 2024年09月24日
脱衣場

脱衣場

壁のボード貼りも完了しました。

56. 2024年09月25日
トイレの建具枠

トイレの建具枠

トイレの間仕切り壁の下地が組まれ、開きドアの枠が付きました。トイレの位置は以前と変わりませんが、ドアの開き勝手を変更しました。

57. 2024年09月25日
掃き出し窓側の壁ボード

掃き出し窓側の壁ボード

北側のボード貼り完成!
躯体が覆われて、まっさら感がどんどん強くなってきました。

58. 2024年09月26日
トイレの排水仕込み

トイレの排水仕込み

トイレ空間です。一部ブロックで出来ていた壁をはつりましたので、ブロックの厚み分少しトイレが広くなりました。床のモルタル補修も完了。
ペーパーホルダーなどのアクセサリーが取り付く壁は補強を入れています。

59. 2024年09月26日
東側の壁ボード貼り完了

東側の壁ボード貼り完了

躯体柱・梁もボードで覆われました。
こちらの壁だけアクセントクロスを貼ります。
それの見本サンプルがペラッと貼ってありますね。^_^

60. 2024年09月28日
分電盤の裏

分電盤の裏

電線が密集しているこの部分は、分電盤の裏側です。この壁にキッチンのカップボードの吊戸棚が取り付くので、必要な所に補強を入れています。

61. 2024年09月28日
キッチンカップボード側の壁

キッチンカップボード側の壁

ボードが貼り終わりました。躯体梁はこれからです。

62. 2024年09月28日
クローゼット収納

クローゼット収納

左側はハンガーパイプ。右側は中段が付きます。しっかり奥行もあるので、布団収納も可能!重ねて収納する衣装ケースのことも考えられています。

63. 2024年09月30日

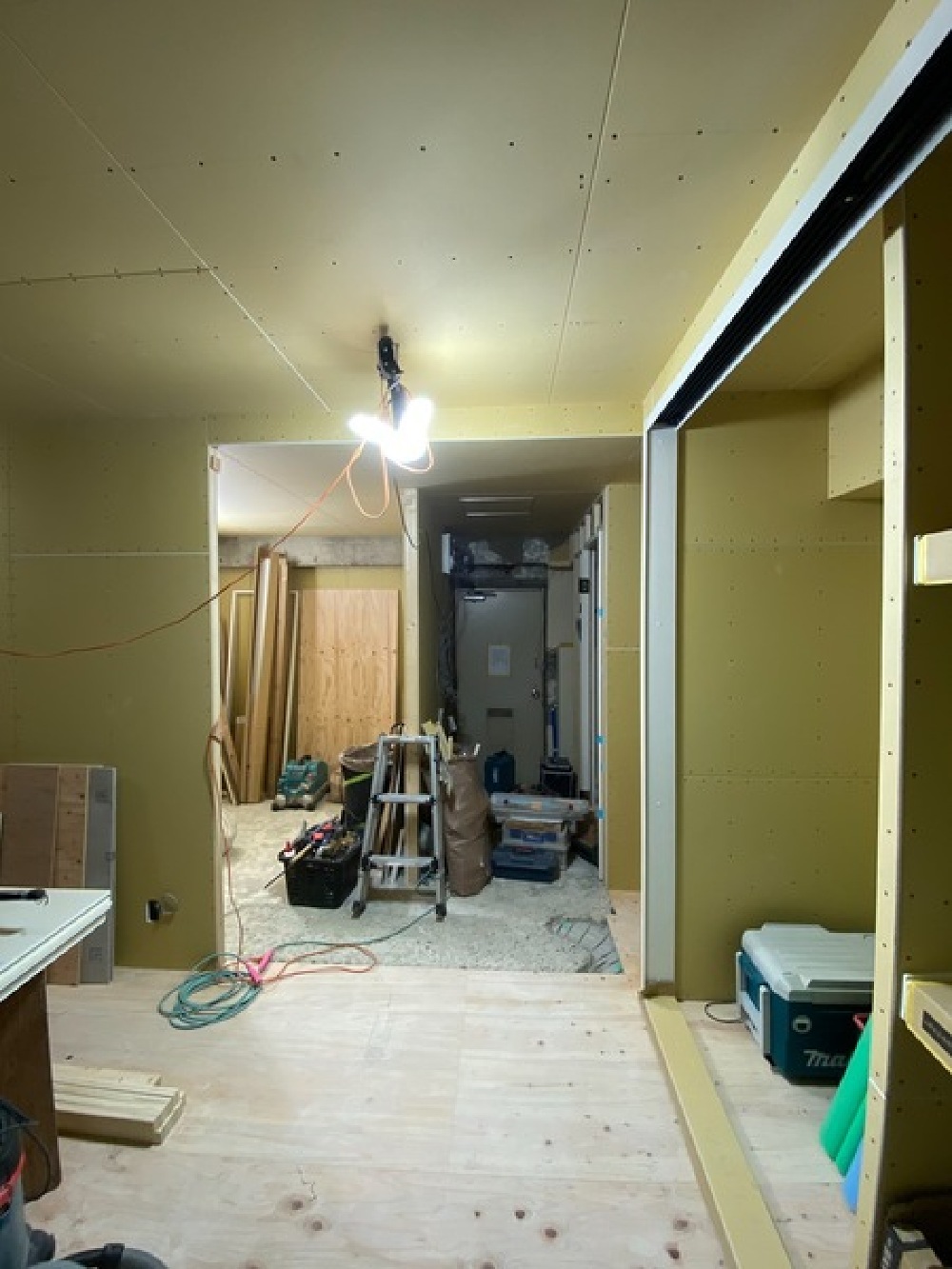

中段

中段

中段が上下に付き養生しています。
天井高さと奥行があるので、上の段もたっぷり収納出来ますね。

64. 2024年09月30日
洗面スペース

洗面スペース

ボード貼りもあと少しです。

65. 2024年09月30日
LDKからのアングル

LDKからのアングル

開放的な間取りになりました!
解体は一瞬のように感じますが、造っていく作業は時間がかかるものです。ようやくここまで来ました〜
明日は現場、お休みです。

66. 2024年10月02日
玄関框

玄関框

玄関の上り框を作っています。

67. 2024年10月02日
框据え付け

框据え付け

幅のスリムな付け框です。
玄関土間はモルタル調のフロアタイルになり、玄関ドアも内側は塗り替えます。

68. 2024年10月04日
モルタル補修

モルタル補修

ハツって凸凹になっていた所をモルタル補修しています。玄関・キッチン側は床スラブに長尺シートが貼ってありましたが、次はしっかり厚みのある直張りフローリングを貼ります。その下地の為にも平滑にしていかなければいけません。

69. 2024年10月04日
玄関框周り

玄関框周り

ここも石框をとったり、ブラック壁をはつったりした時にボロボロになったところです。

70. 2024年10月05日
メーターボックスの室内側

メーターボックスの室内側

メーターボックスがボコっと室内側に出てきていてどうしようも使いにくいここの変な形状の所には、ちょっとしたカウンター板をこしらえて取り付けます。その上にコンセントも増設したので、便利に使えそうな気がします。
大工さんの"気持ち仕事"
尊いですm(_ _)m

71. 2024年10月05日
玄関ドア枠

玄関ドア枠

玄関ドア枠が取り付きました。もうこうなると玄関ドアの古さが気になって仕方がないですね。来週の木曜日に塗り替えます!
今週はここまで。

72. 2024年10月07日
メーターボックス裏周辺

メーターボックス裏周辺

新たに通した給水・給湯管も壁で覆われて見えなくなっていきます。
このスペースには収納可動棚を付けるので、補強壁仕様です。

73. 2024年10月07日
脱衣場・洗濯機エリア

脱衣場・洗濯機エリア

ボード貼り完成

74. 2024年10月08日
洗濯機置き場横の深いニッチ

洗濯機置き場横の深いニッチ

お風呂の奥にあった空間です。
可動棚を付けて収納になります。深いのでラタンバスケットなどを入れて、引き出して使ってもいいかもしれません٩(^‿^)۶

75. 2024年10月08日
電気屋さんが戻ってきました

電気屋さんが戻ってきました

必要な位置にコンセント配線やスイッチ配線を仕込んでいたところに、大工さんが壁ボードを貼っているので、ボード開口していきます。これはクロス屋さんがクロスを貼る前に行います。

76. 2024年10月09日
キッチンスペース

キッチンスペース

キッチン周りのボード貼りが完了しました。天井のダウンライト開口も全て完了。明日は塗装工事です。

77. 2024年10月10日
塗装工事

塗装工事

玄関ドアの内側(占有部)の塗装と、玄関収納周りの木製棚板の塗装を行いました。

78. 2024年10月10日
塗装工事

塗装工事

ようやく玄関ドアも美しくなりました!明日からクロス屋さんが入ってきます。

79. 2024年10月11日
最終取付物の位置確認

最終取付物の位置確認

クロスを貼る前に、最終取付ける物のビス位置確認のため、一旦取り付けます。

80. 2024年10月11日
こちらは洗面の棚が付くところ

こちらは洗面の棚が付くところ

隠し棚板ブラケットです。
壁から棚板が生えているように見えるスッキリ金物です。

81. 2024年10月11日
クロス工事始まりました

クロス工事始まりました

まずはボードのジョイントやビス周りをパテ埋めして行きます。

82. 2024年10月13日
玄関土間の下地処理

玄関土間の下地処理

フロアタイルを貼る前に床用の下地処理材(フロアセメント)で平滑にします。

83. 2024年10月13日
パテ処理完了

パテ処理完了

パテ処理が完了し、糊付けの機械が運び込まれました。今週はここまで。
火曜日からまた宜しくお願い致します。

84. 2024年10月16日
クロス貼り

クロス貼り

ドンドン進んでいます。
一気に新築感が増しました!

85. 2024年10月16日
キッチンエリア

キッチンエリア

キッチンエリアのカップボードの場所です。
コンセントが付くところ、ダウンライトが付くところは、後で仕上げる電気屋さんが分かりやすいようにクロスに穴を開けておきます。これがしてないと一瞬焦るんですよねー:(;゙゚'ω゚'):

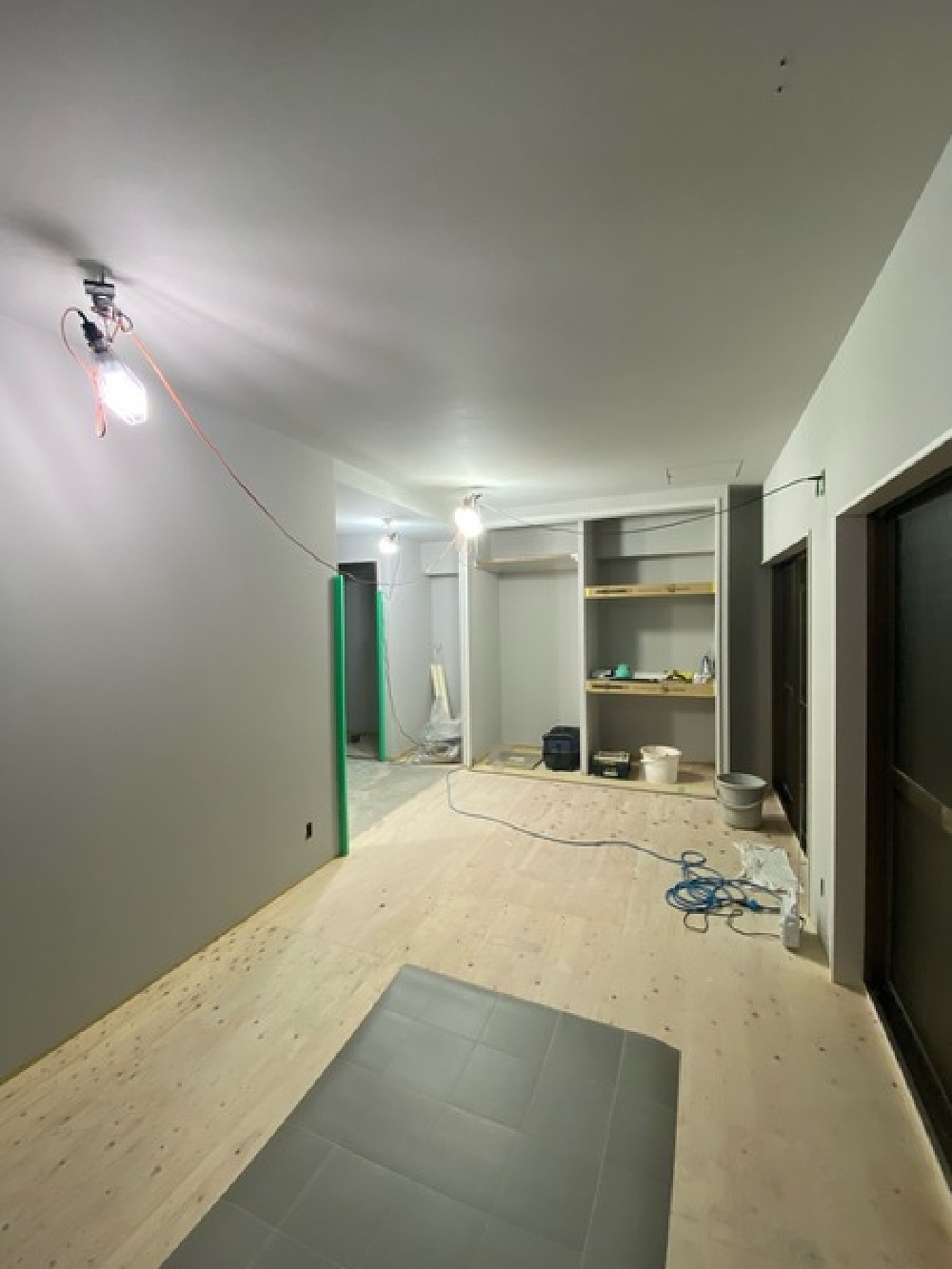

86. 2024年10月17日
クロス貼り完了

クロス貼り完了

87. 2024年10月17日
クロス貼り完了

クロス貼り完了

後は、トイレの床CFと玄関の床フロアタイルです。

88. 2024年10月18日
玄関タイル施行中

玄関タイル施行中

今日で内装は全て終わりそうです。
明日は電気屋さんが1回目の仕上げ工事に入ります。

89. 2024年10月18日
居室のポイントクロス

居室のポイントクロス

黒に近いダークグレー
水や傷に強い「スーパー耐久性」とうたわれているクロスです。
その他壁と天井も同じ機能性を持つ色違い。

90. 2024年10月18日
ライトグレーの織物調クロス

ライトグレーの織物調クロス

ポイント壁以外はライトグレーです。引きで撮るともっと白っぽく感じますが、近くで見ると落ち着いた色調。エンボスのキメが細かいので、新壁の美しさが際立ちます。

91. 2024年10月19日
仕上げ工事(電気)

仕上げ工事(電気)

ダークグレーのポイントクロス壁面に付けるのは、もちろんダークグレーの配線器具ですp(^_^)q

92. 2024年10月19日
仕上げ工事(電気)

仕上げ工事(電気)

照明器具の取付が進んでいき、もう現場用投光器が必要なくなります。

93. 2024年10月19日
仕上げ工事(電気)

仕上げ工事(電気)

仕上げ作業は概ね終わり、最後設備機器(キッチン・洗面台など)が取り付いてからもう少し作業があります。
フローリングが現場に運び込まれました。月曜日から床工事です!

94. 2024年10月21日
フローリング貼り始まりました

フローリング貼り始まりました

貼る流れの方向を決めたら、割り付けをして行きます。ほぼワンルームなので、始まりは玄関框の際から15cm幅のフロアを敷き詰めていきます。仮置きしているところです。

95. 2024年10月21日
際根太

際根太

マンション用の遮音フローリングを使いますので、裏に遮音の為のクッションが付いていて、踏み心地がフワフワするのですが、沈み込みを防ぎたい壁の際には、際根太を挟み込みます。

96. 2024年10月21日
フローリング貼り完了

フローリング貼り完了

玄関廊下側です

97. 2024年10月21日
フローリング貼り完了

フローリング貼り完了

98. 2024年10月21日
フローリング貼り完了

フローリング貼り完了

フロアの収縮を吸収するため、壁との間に2〜3mmの隙間を作るため、くさびを挟んであります。接着剤が固まったら、取って、巾木を付けていきます。

99. 2024年10月22日
巾木施工中

巾木施工中

角のコーナー巾木を使いたくないので、45度に切り込みを入れてもらって角を出します。

100. 2024年10月22日
巾木設置完了

巾木設置完了

101. 2024年10月22日
床養生

床養生

明日から最後の設備機器仕上げ工事が始まりますので、床養生を敷き詰めます。

102. 2024年10月23日

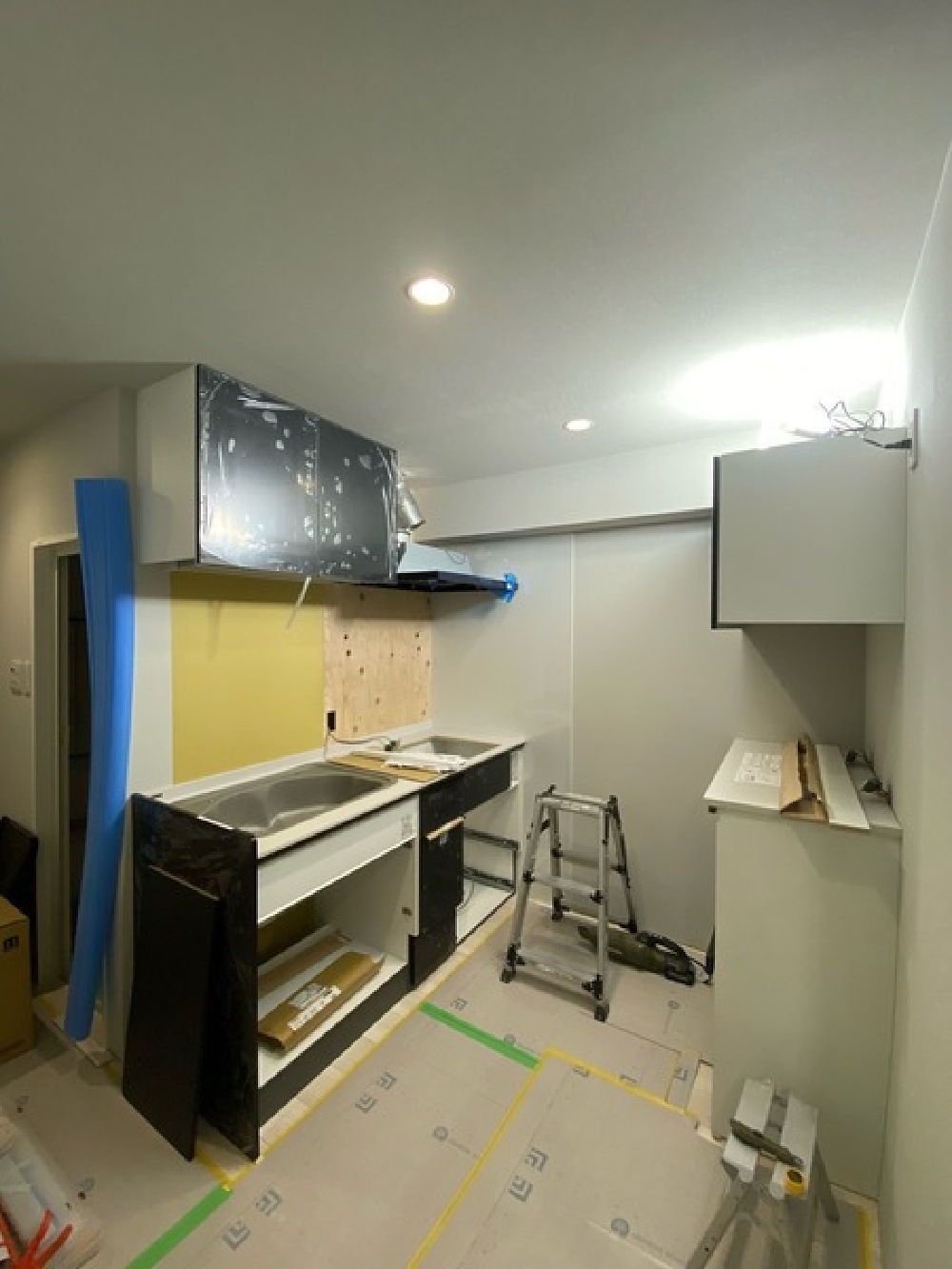

キッチン組み立て中

キッチン組み立て中

今日から仕上げ工事です。
キッチン、洗面台、トイレなど設備機器類が現場に納品され、ダンボール箱で溢れています。

103. 2024年10月23日
キッチン組み立て中

キッチン組み立て中

104. 2024年10月24日
キッチン組み立て中

キッチン組み立て中

電気屋さんはレンジフードの設置、大工さんはキッチンパネル(マグネットパネル)を貼っています。

105. 2024年10月24日
洗面台組み立て中

洗面台組み立て中

水道設備屋さんが水栓の取り付け中。

106. 2024年10月24日
トイレ完成

トイレ完成

107. 2024年10月24日
クローゼットの建具仕上げ

クローゼットの建具仕上げ

3枚連動引戸が取り付きました。、

108. 2024年10月24日
キッチンカップボード

キッチンカップボード

109. 2024年10月25日
洗濯機置き場

洗濯機置き場

嵩上げタイプの洗濯防水パンです。
正方形の最小サイズでどんなタイプの洗濯機も置け、埃も溜まりにくいのでおススメです。

110. 2024年10月25日
内窓

内窓

東側だけ内窓が取り付きました。
古い窓サッシは取り替えられませんが、内窓は室内から見た見た目が新になるだけでなく、ガラスも複層なので、断熱効果、遮音効果もあります。

111. 2024年10月26日
ロールスクリーン取付

ロールスクリーン取付

窓周りのロールスクリーン

112. 2024年10月26日
ロールスクリーン取付

ロールスクリーン取付

脱衣場の入り口ロールスクリーン。
ドアまではいらないけど、必要な時にあると安心なお手軽アイテムです。

113. 2024年10月28日
美装工事

美装工事

114. 2024年10月28日
網戸新設

網戸新設

網戸がなかったので、作りました。

115. 2024年10月28日
今日で終わりです

今日で終わりです

H様、今週末のお引き渡しを楽しみにお待ち下さいませ。

116. 2024年11月01日
完成写真(トイレ)

完成写真(トイレ)

117. 2024年11月01日
完成写真(浴室)

完成写真(浴室)

118. 2024年11月01日
完成写真(キッチン)

完成写真(キッチン)

119. 2024年11月01日
完成写真(玄関から)

完成写真(玄関から)

120. 2024年11月01日
完成写真(リビング)

完成写真(リビング)

121. 2024年11月01日
完了写真(リビング)

完了写真(リビング)


アンビアンスのことをもっと知りたい方にオススメ

ホームページでは掲載されていないお客様からのインタビュー記事の小冊子や施工事例集、アンビアンスの事が分かる人気のニュースレターを無料でご進呈中です。
