ワインを眺めながら愉しめる空間へ
祇園 d'or ワインセラー改修工事
目的別|すべて
建築中レポート
- 1. 2024年08月28日
-
工事前の打合せ
大工さんと設計士さん含め現場で入念な打ち合わせを行ってます
- 2. 2024年08月28日
-
工事前
この空間にウォークンワインセラーが出来ます
- 3. 2024年08月28日
-
店内養生
先ずは通路を確保し、傷つかない様に養生を施しました
- 4. 2024年08月28日
-
解体開始
造作家具を丁寧にばらしていきます
- 5. 2024年08月28日
-
解体完了
この奥にトイレを作っていきます。手前のワインセラーを横目で見ながらトイレに行く戦略的な設え。
- 6. 2024年09月02日
-
資材搬入
解体も終わり、資材を搬入しいよいよ明日から本格的に作業開始です。
- 7. 2024年09月03日
-
設備配管仕込
新しい図面に合わせて、設備機器の位置も変わり配管も新たに仕込直してます。
- 8. 2024年09月04日
-

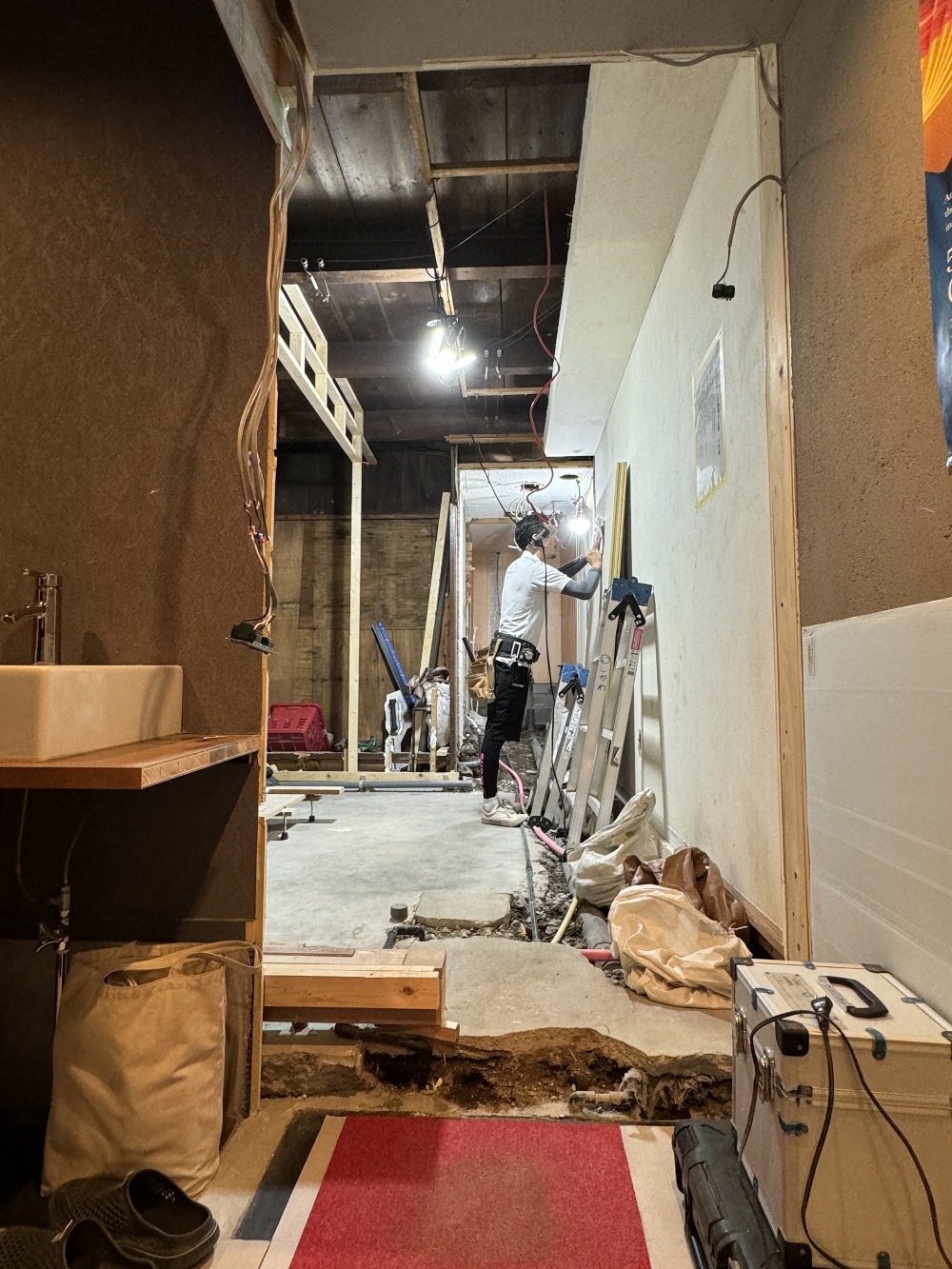

大工工事
解体も終わり、大工工事が始まりました。
- 9. 2024年09月06日
-
設備工事
設備屋さん頑張ってます^_^
土間をハツリ排水位置を変更中。
- 10. 2024年09月07日
-
土間打ち事前準備
トイレ部分のコンクリートを明日打つ準備をしてます。防湿シートを敷き詰めて、湿気対策は万全!
- 11. 2024年09月08日
-
モルタル土間打ち
トイレの床にワイヤーメッシュを敷き詰め、モルタルを打ちました。仕上げは黒モルタル仕上げになります。
- 12. 2024年09月09日
-
壁水栓仕込
今回は、洗面ボウルに合わせて、スパウトの短い商品を選びました。事前に本体を仕込んでおきます。
- 13. 2024年09月10日
-
電気配線仕込
大工さんの下地組の間に電気屋さんは配線工事など仕込作業を行って行きます。それぞれが連携しながら工事進んでいます。
- 14. 2024年09月11日
-
大工工事
トイレ内部の壁下地が徐々に出来上がって来ました。事前に必要な下地の補強を施して行きます。
- 15. 2024年09月13日
-
大工工事
トイレスペースの下地ボード貼りまで終わりました。
- 16. 2024年09月14日
-
二重床工事
正式には乾式二重床といいます。住宅や建築物の床下地の構造です。コンクリートの床スラブの上に高さ調整機能のある足を立ち上げて水平な床構造をつくる床下地です。
フロアーの可変性能を大幅に向上させる
機能的な床下空間が生まれることで、配管、電気配線、床下空調等の設置が容易にでき、フロアーのレイアウトや利用内容の変更に柔軟に対応できます。
- 17. 2024年09月15日
-
大工工事
ウォークンセラーの間仕切壁や天井下地組、あらわしの天井など大工工事も中盤に入りました。
- 18. 2024年09月16日
-
黒モルタル
本日は、トイレの床の土間仕上げ。今回は黒モルタル仕様。
黒いモルタルはモルタルに黒の色粉を配合してつくるのですが・・・周りや着ている服まですべてを真っ黒に、、、でもかっこいいと思います。
- 19. 2024年09月17日
-
塗装工事
今日から塗装屋さんの作業も始まりました。先ずは、下地のパテから、、、1番重要な作業です。このよし悪しで仕上がりが変わります。
- 20. 2024年09月18日
-
ボード貼り
大工さんも完成に向けて急ピッチで作業進めてくれてます。
- 21. 2024年09月18日
-
複層ガラス設置完了
108キロもある複層ガラスを設置しました。厚みはなんと!22mm 重たいはずですね!
ワインセラー内の断熱と結露対策です。
- 22. 2024年09月18日
-
塗装工事
ポイントのグリーンが映えます^_^
- 23. 2024年09月19日
-
家具設置
トイレの手洗いキャビネットを設置。今回はフロートタイプ。着色はローズウッドで赤みのあるコゲ茶です。トイレスペースを先に仕上げて行きます。
- 24. 2024年09月20日
-
家具塗装
トイレのフロート式収納家具
「フロート」とはその名の通り、床から浮いている家具のことをいいます。
- 25. 2024年09月21日
-
トイレ手洗い完成
22日営業されると言う事で、トイレスペースを先行して完成致しました。
- 26. 2024年09月21日
-
トイレスペース完成
22日の営業に合わせて完成させました。何とか!間に合いました^_^
- 27. 2024年09月24日
-
大工工事ーワインセラー
ワインセラー内の棚板や断熱工事中!気密性を高める為、気密シートを貼っています。
- 28. 2024年09月25日
-
フロアタイル貼り
床はサンゲツのフロアタイル馬貼り仕上げ。馬貼りとは、横は一直線に揃えて、縦は半分ずらして貼る施工法です。
- 29. 2024年09月26日
-
落下防止の真鍮バー
ワインを陳列する棚に落下防止の真鍮のバーを取付ました。デザイン性と機能性を兼ねた商品です。
- 30. 2024年09月28日
-
ウォークンワインセラー
いよいよ!完成間近。
照明も取り付けられ、清掃、手直しなど細部の確認となります。
- 31. 2024年09月28日
-
ウォークンワインセラー完成!
イメージ通りの空間に仕上がりました。
- 32. 2024年09月29日
-
ハイカウンター設置
パースのイメージ通りに仕上がってます^_^
- 33. 2024年10月01日
-
ワインが陳列されました^_^
迫力があります^_^
いい感じに仕上がりました。
