憧れを叶えるリノベーションⅠ→Ⅱ~modern taste~
京都市中京区マンション K様邸
目的別|すべて
建築中レポート
- 1. 2019年06月17日
-
家具搬出から解体工事
今回の工事は住みながらの工事で一期・二期に分けてリノベーションをします。住みながらの工事は生活もあるのでなかなか大変ですが、K様邸のご協力のもと一期工事がスタートしました。楽しみにしていた現場なのでワクワクしています(*╹▽╹*)
- 2. 2019年06月18日
-
解体工事
解体の廃材はきれいにまとめて分別して処分します。リビングと寝室の間の間仕切り壁がなくなりました。この後どうなるのでしょうか…
- 3. 2019年06月19日
-
搬入・墨だし
解体した後は墨だし(壁がどこから始まるかなどの寸法をあたります)をします。
工事で使用する資材をトラックから部屋まで運びます。※資材がエレベーターに入らないときは階段で運びます…。これがかなり大変(^^;
- 4. 2019年06月20日
-
大工工事
間仕切り壁の木地をたてていきます。四角い枠はなんでしょう(・・?出来てからのお楽しみですよ。
- 5. 2019年06月20日
-
床下断熱
ここの現場は床をめくるとコンクリートまで床下が60㎜程(6㎝)の空間があります。その間にセルロースを吹き込んでいきます。セルロースは防音性・調湿性・防虫性の効果があります。
- 6. 2019年06月21日
-
電気工事(配線仕込み)
コンセント・スイッチ・照明の配線の仕込み工事です。
照明器具でダウンライトを入れるのには最低でも80㎜(8㎝)天井の空間が必要になってきます。Kメーカーのダウンライトは天井の空間が36㎜(3.6㎝)あれば取付可能なものもあるのです!
- 7. 2019年06月24日
-
大工工事
間仕切り壁新設中。上まで壁がないことで圧迫感のない空間になります。
- 8. 2019年06月25日
-
大工工事
石膏ボードを貼ってきたら少しずつわかるかな…。
TVニッチの造作です!まだまだここから楽しみです♪
- 9. 2019年07月02日
-
クロス工事
クロスの下地処理・ビニルクロスを張っていきます。
(いつもきれいに施工していただいてます(*'▽')
- 10. 2019年07月04日
-
照明工事
とうとう照明が取付きました!スタイリッシュなダウンライト(小径のもの)で演出を出しています。完成までもうすこし(*^▽^*)
- 11. 2019年07月05日
-
照明工事
寝室にはペンダント照明を二灯取り付け
- 12. 2019年07月06日
-
第一期工事完成
K様長らくお待たせしました★とうとう第一期工事が終わりました。こだわった内装と照明がマッチしていてホテルライクな寝室。完工写真もどんどんアップしていきます( ˊ̱˂˃ˋ̱ )
- 13. 2020年01月20日
-
二期工事スタート!
一期工事が完了し半年後、二期工事がスタートです(^_-)-☆
解体からはじめ、完成は二月末ごろになると思います。
- 14. 2020年01月21日
-
大工工事
天井にダウンライトを仕込むため既存の天井から木下地をしていきます
- 15. 2020年01月23日
-
断熱工事
床下には断熱・遮音のために【セルロースファイバー】を吹き込んでいきます。セルロースの材料は出荷前の新聞古紙をリサイクルしたものになります。セルロースの効果としては〈断熱〉〈防音〉〈防カビ〉の性能があります。ECOで高品質のものなのでおすすめです(^_-)-☆
- 16. 2020年01月28日
-

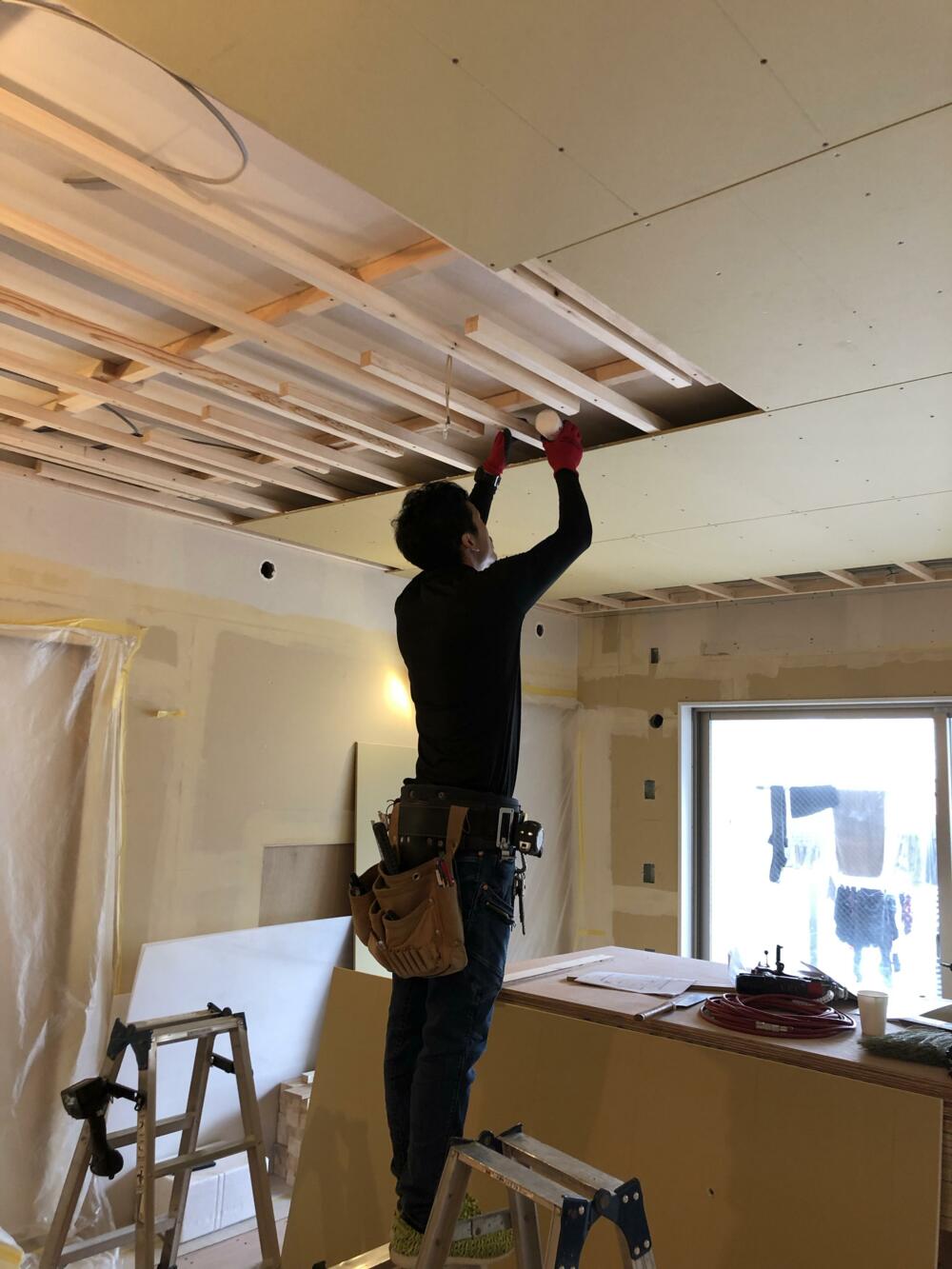

大工工事
天井木下地を終えたら石膏ボードを貼っていきます。
今回はダウンライトの穴が小径なので事前に細かく位置出しも必要になります。
- 17. 2020年01月29日
-
大工工事
キッチンの天井は間接照明を設置するため造作工事をしています。
天井から開口する寸法によっても光の伸びかたが異なるので十分に検証が必要になります。
- 18. 2020年01月30日
-
大工工事
インターホン、コントロールパネルはニッチに納めてスッキリ見えるようにしています。
- 19. 2020年02月02日
-

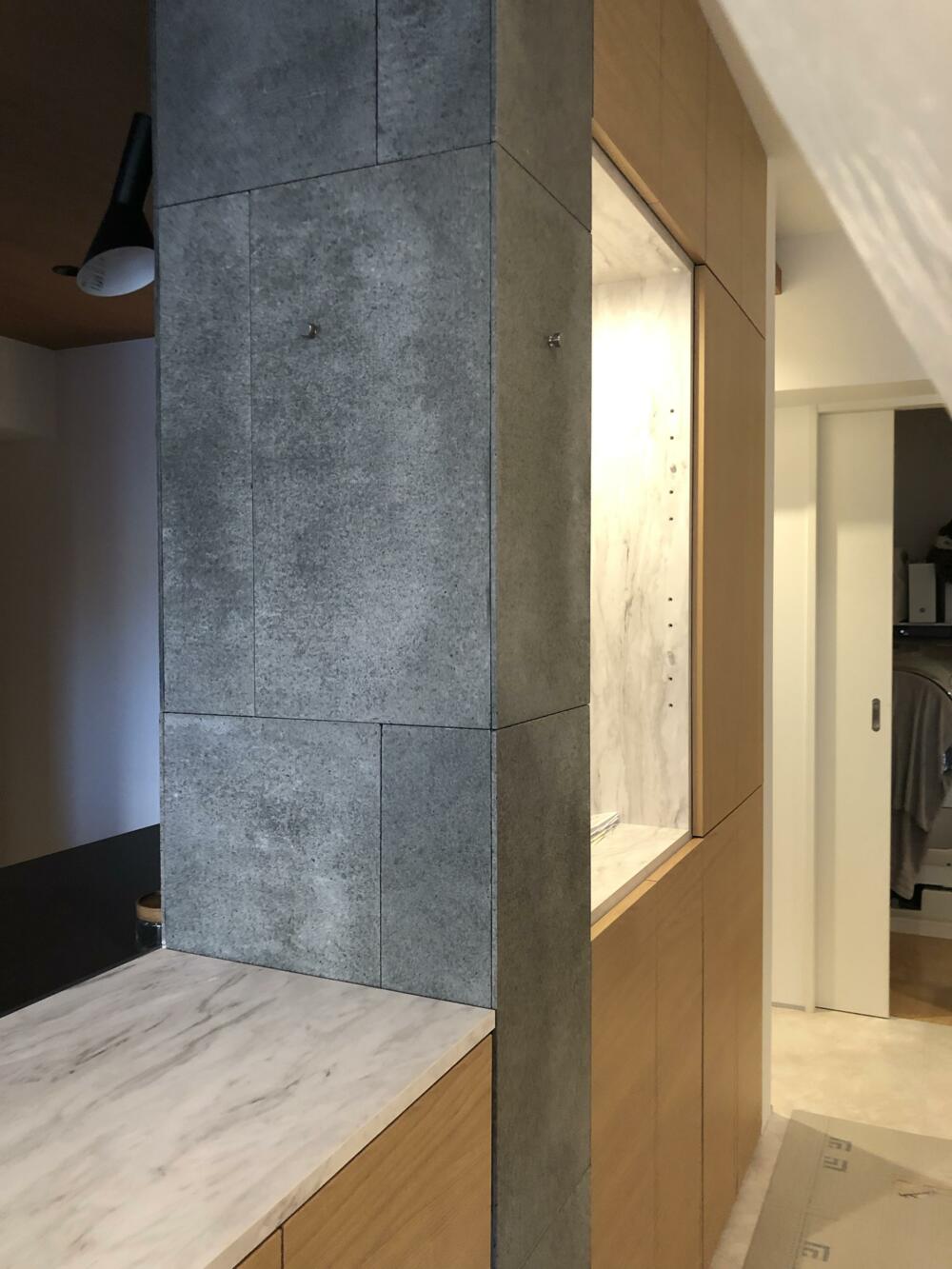

パイプスペースでアクセント
マンションでは必ずあるパイプスペース。
今回はキッチンのパイプスペースをアクセントにするため、ケイミューのSOLIDを用いてます。
- 20. 2020年02月05日
-
クロス工事
天井・壁の内装クロスを貼ってもらってます。
一期工事の時と同じ職人さんなので安心です😊
- 21. 2020年02月05日
-
クロス工事
間接照明が入るところの天井は木目のクロスを貼っています。
ダウンライトの位置、クロスの張り分けはお客様と何度も打ち合わせをしたのでバッチリです⭐︎
- 22. 2020年02月07日
-
キッチン組立工事
LIXILのシステムキッチン(天板はセラミックワークトップ)天板の搬入は階段で手運びしないとエレベーターでは入らないので事前に現調も必ず必要になります。
キッチン組立がとうとう終わりました。メインのキッチンが設置されると完成もほとんど見えてきますね(╹◡╹)
- 23. 2020年02月08日
-
照明工事
下り天井部分には間接照明の取り付け、リビング・ダイニングにはダウンライトを設置。間接照明は調光できるようにしています。
- 24. 2020年02月10日
-
照明工事
ダイニング上にはLouis Poulsenの証明を取り付けしています。
ほんのり優しい光が出ています╰(*´︶`*)╯
- 25. 2020年03月04日
-
家具工事
カップボードの上にはフラットな吊戸収納棚を設置
- 26. 2020年03月04日
-
家具工事
キッチン側にはガラス入りの収納棚を設置(ガラス棚・ガラス扉はまだ設置していません)
- 27. 2020年03月13日
-
完工写真
- 28. 2020年03月13日
- 29. 2020年03月13日
- 30. 2020年03月13日
- 31. 2020年03月13日
- 32. 2020年03月13日
- 33. 2020年03月13日
- 34. 2020年03月13日
