自分好みにイメージを一新!オーダーリフォーム
京都市マンション K様邸
マンション|内装リフォーム
建築中レポート
- 1. 2023年06月11日
-
施工前
リビングダイニング
- 2. 2023年06月11日
-
施工前
洗面所 洗面台と洗濯パン
- 3. 2023年06月11日
-
施工前
廊下から観た和室建具
- 4. 2023年06月11日
-
施工前
和室収納部改修前
- 5. 2023年06月12日
-
施工前
本日より始まります
- 6. 2023年06月12日
-
和室解体工事
畳は、事前に引き取りして頂きました。本日は、収納部分の内部解体です。
- 7. 2023年06月13日
-
大工解体工事2日目
本日も解体作業です!
まずは建具を撤去し、新しく納める建具サイズに合わせていきます。
- 8. 2023年06月14日
-
和室収納部天井下地工事
既設天井の高さに合わせて下地作業中
- 9. 2023年06月14日
-
床捲り
本日は床捲り作業です!
今回は廊下とLDK、洋室の3箇所の床を貼替ていきます。
まずは板の部分を中心に捲っていきます。
- 10. 2023年06月15日
-
床捲り完了
リビング・洋室・廊下のフローリング捲り完了しました。次は、土間フロアの不陸調整です。
- 11. 2023年06月19日
-

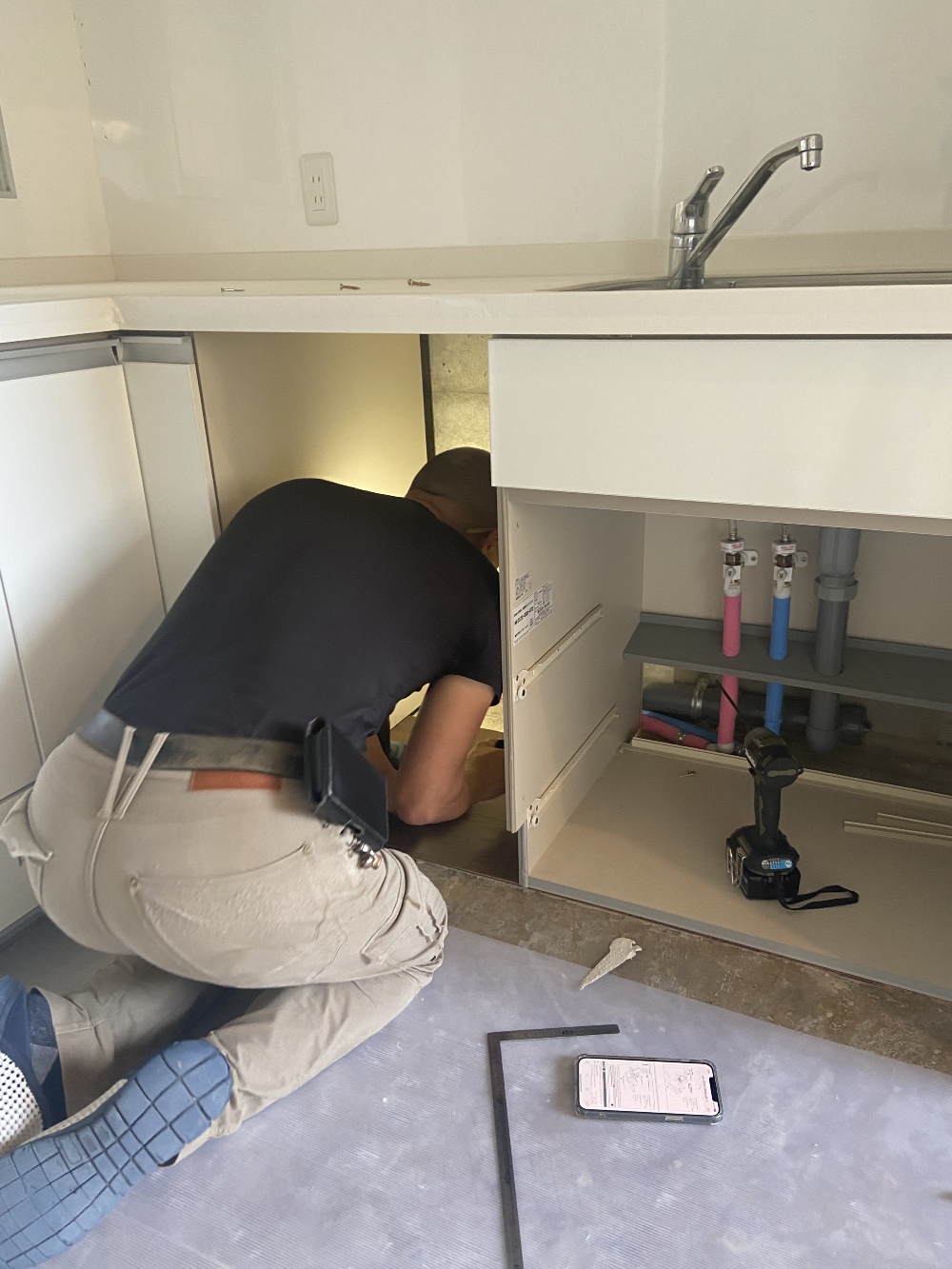

給排水工事
本日より給排水工事が始まりました!
今回はキッチンはそのままで食洗機を新しく設置します。
- 12. 2023年06月22日
-
コンクリートの研磨作業
コンクリート壁を平滑にすることで壁面の仕上がりが格段に変わります。ここまでこだわる業者は少ないかもしれませんが、少しでも改善できるところはトコトンやります(^^)
- 13. 2023年06月23日
-
左官工事完了!
床や壁の不陸調整が完了しました!
今回床の高低差が大きい所で±1cm程ありました。
高低差が無くなり、快適な生活が送れるようになりますね(˶ᐢᗜᐢ˶)
- 14. 2023年06月26日
-
大工工事スタート
本日より大工工事がスタート致しました!
まずは各部屋の枠取付作業です。
指定したサイズに納めるため、下地を入れ調整していきます☝🏻
- 15. 2023年06月27日
-
大工工事2日目
本日も大工工事が進んでおります!
洋室収納部分の開口枠を取り付けています。
- 16. 2023年06月28日
-
大工工事ー床見切り
洗面所の床材に合わせて、見切りの高さを決めています。
- 17. 2023年06月28日
-
大工工事ー扉枠設置
和室と廊下の扉枠を設置しました。
枠と檜の敷居の納めは絶妙です^_^
- 18. 2023年06月29日
-
大工工事
本日も大工工事が進んでいます!
和室収納部分はフローリングへ変わります。
和室の畳レベルと合わせるため床上げをしています!
- 19. 2023年06月30日
-
枠塗装作業
本日は開口枠と窓枠の塗装作業を行いました!
今回窓枠は内窓の色に合わせて白に塗装します。
- 20. 2023年07月01日
-

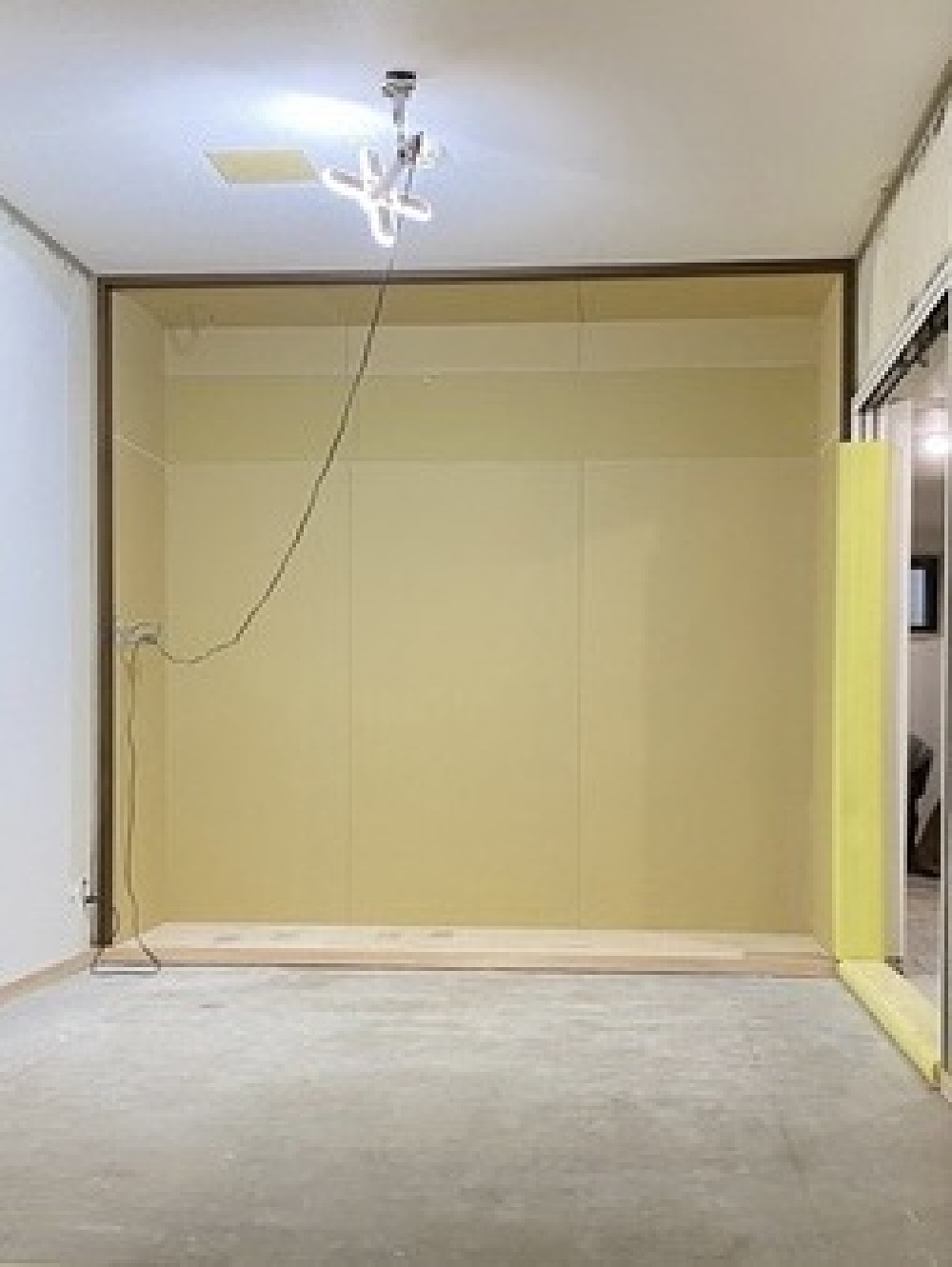

大工工事完了
本日で大工工事が一旦完了し、週明けから内装工事に移ります!
今回大きく変化する部分として、和室押し入れの扉が無くなり収納スペースとワーキングスペースとして使用します。
- 21. 2023年07月03日
-
クロス貼り替え工事
本日より、内装工事に入りました。先ずは、天井・壁のクロスの貼り替え作業。既設のクロスを捲り、下地調整からスタート。
- 22. 2023年07月04日
-
クロス貼り替え工事
クロス貼り替えで1番大事な事は、下地処理です。弊社の職人さんは、何度も念入りにパテを行ってくれます。全ては仕上がりの綺麗さの為、そしてお客様に気持ち良く過ごして頂く為です。
- 23. 2023年07月06日
-
クロス貼替工事
天井のクロスが貼り終わると、次は壁のクロス貼りになります。クロスの継ぎ手は少し重ね、カッターでカット、継ぎ目が分からないように施工していきます。ここがプロの腕の見せどころ^_^
- 24. 2023年07月07日
-
内装工事-アクセントクロス
本日も内装工事が進んでいます!
クロスはお施主様が選ばれました、トイレは一面をアクセントクロスに☝🏻
爽やかなデザインで素敵ですね(*^^*)
- 25. 2023年07月08日
-
内装工事完了!
こちらはトイレのフロアタイルです。
- 26. 2023年07月08日
-
内装工事完了!

本日で内装工事が完了しました!
本日は洗面室とトイレの床貼りを行いました。
今回洗面室はクッションフロア、トイレはフロアタイルと素材を変えての仕様となっており、それぞれの「あじ」が出ており、素敵な空間に仕上がっています(´▽`人)
- 27. 2023年07月13日
-
洗面台設置工事
本日より設備機器の設置が始まりました。設置位置を確認しながら配管を接続して行きます。
- 28. 2023年07月14日
-
食洗機設置
元々あった収納部を撤去し、食洗機を新たに設置致しました。面材も既存の扉とラインを合わせてる事が出来てスッキリ!綺麗に仕上がっています。
- 29. 2023年07月15日
-
塗装工事
窓枠全てを真っ白に塗り替えてイメージを一新!
- 30. 2023年07月18日
-
ダイノックシート施工
本日はダイノックシートをキッチン扉に貼ります!
今回選定した柄は サンゲツ TU5551 です。
- 31. 2023年07月18日
-
ダイノックシート貼
手際よく作業が進んでいきます(^^)流石です!
- 32. 2023年07月18日
-
ダイノックシート施工-完成
ダイノックシート施工が完成しました!
既存のキッチンからデザインが合わさり落ち着いた素敵な扉に変更しました✨️
- 33. 2023年07月19日
-
ガスコンロ設置
パロマのガスビルトインコンロ Siセンサー付き
黒のフォルムがカッコいいですね!
[豆知識]
「Siセンサーコンロ」は、法律で設置が義務付けられている安全装置に加え、さらに「消し忘れ消火機能」「早切れ防止機能」を追加し、また便利機能として「自動炊飯機能」や「油温度調節機能」等を追加した最新型のガスコンロです。
- 34. 2023年07月20日
-
フローリング工事
本日よりフローリング貼り工事がスタートしました!
今回貼るフローリングは
DAIKEN ハピアオトユカ45Ⅱ 銘木柄 オーク
です。
- 35. 2023年07月21日
-
ガス給湯器交換
ガス給湯器も今回の工事に合わせて交換させて頂きました。
- 36. 2023年07月22日
-
フローリング貼工事
本日でフローリング貼り工事も完了しました!
新しくなったフローリングとても素敵ですね✨️
LDKはこんな感じです☝🏻
- 37. 2023年07月22日
-
フローリング貼り工事
和室収納☝🏻
和室収納は押し入れから大変身!
新しく本棚とワーキングスペースとなります。
- 38. 2023年07月24日
-
リビングの建具設置
大工さん最終日、建具を設置して頂きました。
今回はリクシルのラシッサS仕様。
- 39. 2023年07月24日
-
収納家具設置
ハンガーパイプ付きのクローゼット収納を設置。
玄関にこの状態では搬入出来ない為、2分割で搬入し、現場で組立ました。
- 40. 2023年07月25日
-
トイレ設置完了
ワンポイントのクロスと床の黒がいい感じに仕上がってます。
- 41. 2023年07月26日
-
建具設置②
和室の建具が入りました!廊下からの採光を取るために、リクシルのデザイン性のある格子に!
- 42. 2023年07月26日
-
バスローブフック取付
お客様からの支給品のアイアン調のフックを取付ました。
- 43. 2023年07月27日
-
建具設置③
トイレの建具が納まりました!
今回の建具デザインがお部屋全体の雰囲気にマッチしていて素敵です✨️
- 44. 2023年07月29日
-
工事完了
工事が完了いたしました!
今回は内装や仕様にこだわりました。
特に建具はそれぞれデザインを変えその空間に合わせています!
K様の選ばれた内装と建具が素敵ですね✨️
まずはLDK
- 45. 2023年07月29日
-
工事完了
LDK②
- 46. 2023年07月29日
-
工事完了
南側洋室
和室との建具とLDKとの建具はそれぞれデザインを変えています。
- 47. 2023年07月29日
-
工事完了
廊下
- 48. 2023年07月29日
-
工事完了
和室
LIXILの建具と畳との色合いが素敵です✨️
- 49. 2023年07月29日
-
工事完了
和室②
和室収納は本棚とワーキングスペースへ!
- 50. 2023年07月29日
-
工事完了
洗面室
洗面台はLIXIL ピアラを設置しました。
また、洗濯機上には可動棚を2段設け洗濯洗剤などを置くことが出来ます。
- 51. 2023年07月29日
-
工事完了
トイレ
トイレの床はフロアタイルにしました!
クロスも1面はアクセントクロスへ
- 52. 2023年07月29日
-
工事完了
北側洋室
北側洋室は、造作家具を設置しました!
造作家具にすることで1mm単位で高さなど調整可能です。
- 53. 2023年07月29日
-
工事完了
北側洋室収納
収納部分には可動棚を3段設置。
高さを変えながら収納ボックスなどを組み合わせて沢山収納可能です!
